“电气设备检测正常,可以通电。”4月2日,随着国网界首市供电公司供电服务人员通电指令下达,该公司顺利完成了界首市方舱医院电力攻坚任务。
近期,界首市提前谋划建设方舱医院,并计划于4月15日完成方舱医院一期项目建设。4月1日,国网界首市供电公司收到界首市委市政府攻坚任务通知,务必于4月5日前完成方舱医院电力配套建设。“时间紧急,责任重大,但是我们干就要干好!要充分保证工艺质量和供电质量,采取110kV连阁变电站10KV慢城07C线和110kV西园变电站10kV复兴154线‘双电源’供电的方式,确保方舱医院稳定用电。”收到任务当日下午,在现场勘查制定供电方案时,该公司选取了施工较为复杂的“双电源”供电方案,虽然施工工程量大一些,但供电稳定性能得到很大提升,方案也得到全体电力人员一致同意。

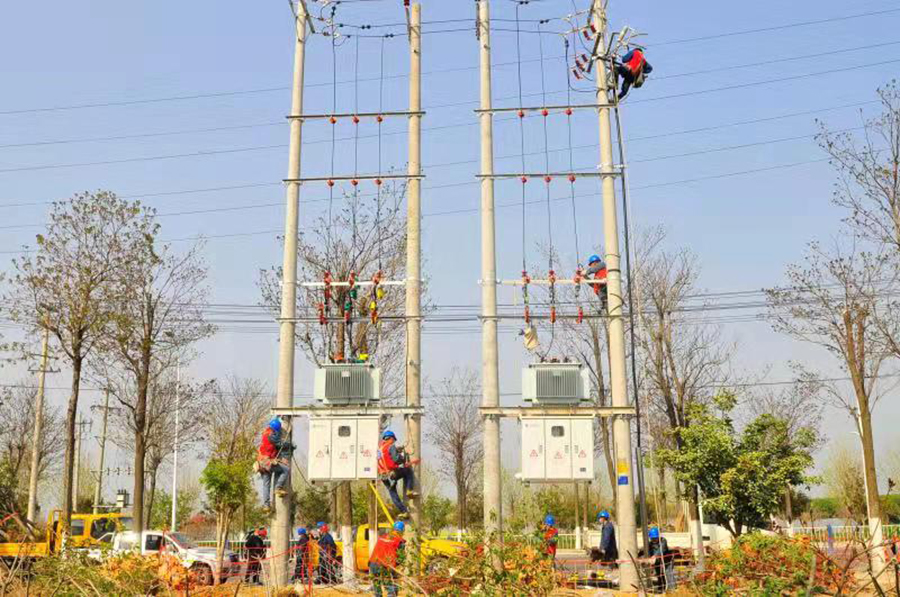

4月1日晚上,国网界首市供电公司施工班组按照既定方案准备物料、机械车辆、人员分工,制定安全保障措施。疫情防控,刻不容缓,为了在明日的施工中争取更多时间,该公司施工人员提前将能提前加工的施工材料制作好,电气检测设备做好实验,更是加班加点打通预埋了地埋电缆通道。4月2日上午7时,30多名施工人员分为机械车辆调配、双电源电缆敷设、变压器架设、装表接火、安全保障五个小组,人员默契额配合、现场有条不紊,任务最为艰巨的变压器架设,由身穿党员服务队的8名同志主动攻坚。
最终,4月2日下午18时,该公司高质量完成110kV连阁变电站07C线界首市人民医院北区01号环网柜05号、06号和110kV西园变电站10kV复兴154线界首市人民医院北区02号环网柜06号出线仓的肘型电缆头制作及连接,敷设高压电缆120米,完成“双电源”供电方式,并安装400kVA变压器两台、综合控制柜两台、组立电杆四基,设备检测正常完成装表接电。至此,距接到紧急通知仅过去40小时,国网界首市供电公司提前54小时完成方舱医院供电攻坚任务。(李波)
