界首供电“红马甲”跑出新速度
来源:李波 2022-04-08 11:02:29 责编:黄河

“原计划7点30分开始,下午19时完成通电任务,由于隔离点其他施工挖开了道路,吊车、物料车辆无法进入施工地点,耽误了半天时间,但是承诺今天完成通电,我们就必须要完成任务。”4月7日,在界首市医院北区的集中隔离点二期电力建设现场,国网界首市供电公司该项工作负责人鲍雨晨在完成通电任务后如是说。

当日,国网界首市供电公司按照施工计划,在市医院北区二期集中隔离点安装400kVA配变两台,地埋敷设高压电缆200米,连接110kV连阁变电站10kV慢城07C线界首市人民医院北区01号环网柜04号出线仓,为隔离点二期项目接通电源。到达施工现场时,发现隔离点内通向变压器施工地点的道路被临时挖开,经过了解,隔离点各项建设同样时间紧、任务重,这段道路今天无法恢复。集中隔离点二期电力建设在当日完工,不仅是供电公司对自己的要求,更是对市委市政府和社会的承诺。

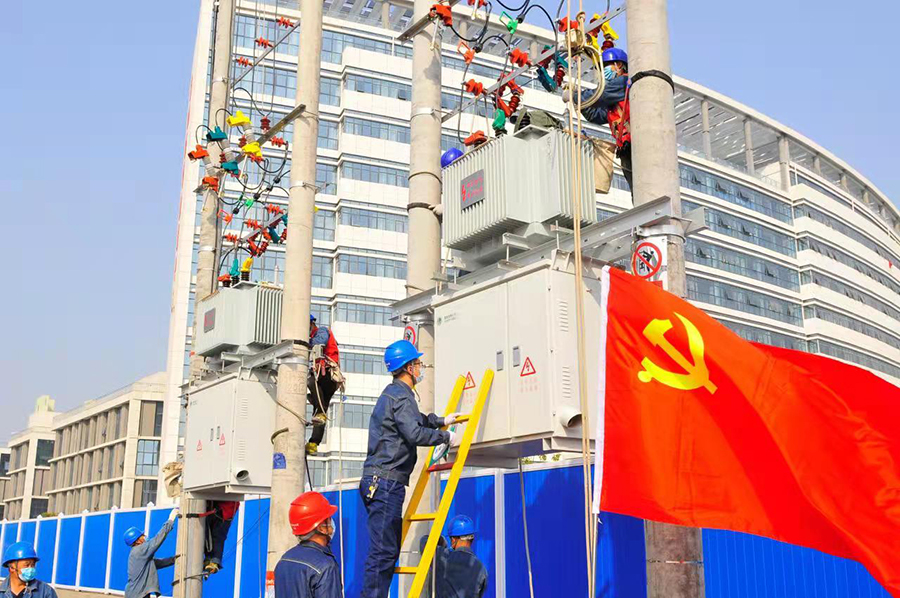

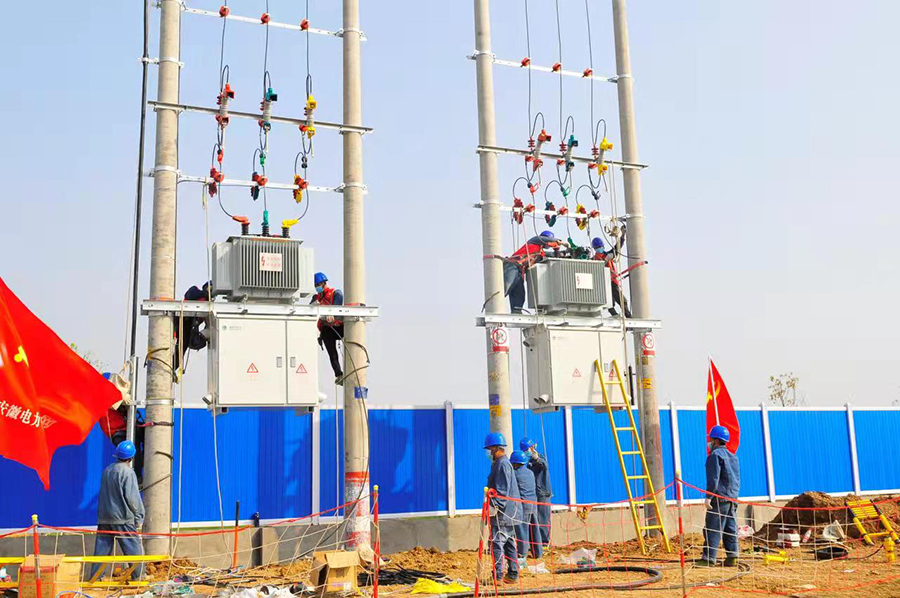

面对突发情况,现场工作负责人合理调整工作顺序,一边安排人员打通电缆通道,制作电缆头,机械不行就人力拉动电缆沿管道敷设,将目前能完成工作就地完成。另一边积极与集中隔离点负责人沟通,打通道路,安排机械车辆进场。最终经过现场分析和讨论,商定在集中隔离点东南角围墙处打开一处通道,供电力施工使用。中午12时,临时通道打通,电力施工机械车辆和物料正式进场。“剩余时间不多,在经过高强度的劳力输出后,施工人员匆匆吃过午饭并没有休息,直接投入到工作中去,工作任务最重的配变架设仍然是身穿党员服务队红马甲的‘突击队’承担,安全监护人员认真负责,地勤工作人员提前按次序准备好电气设备,现场施工有条不紊的高速向前推进。”鲍雨晨介绍说,随着疫情防控形势更加严峻,大家都提高了思想政治认识,不仅是电力施工现场,整个集中隔离点的建设都在加快施工进度,早建成投运一天,疫情防控就多一份保障。

最终,在全体施工人员的共同努力下,下午18时,国网界首市供电公司提前一小时完成集中隔离点二期通电任务。从正式开始施工到装表通电,仅用6个小时完成了两台变压器的架设通电,与疫情赛跑,“红马甲”跑出了新速度。(李波)
